安徽亳州谯城500千伏变电站工程标准化转序活动圆满完成
发布日期:2025-06-10 浏览次数:86

        2025年6月10日上午,由安徽省电力有限公司建设分公司业主项目部组织,安徽电力工程监理有限公司参与,总承包单位安徽送变电工程有限公司土建项目部与变电项目部,土建班组与变电班组就安徽亳州谯城500千伏变电站工程进行了标准化转序的交接仪式。至此,由安徽津利电力发展有限公司负责土建施工的谯城变项目全面进入电气设备安装阶段。

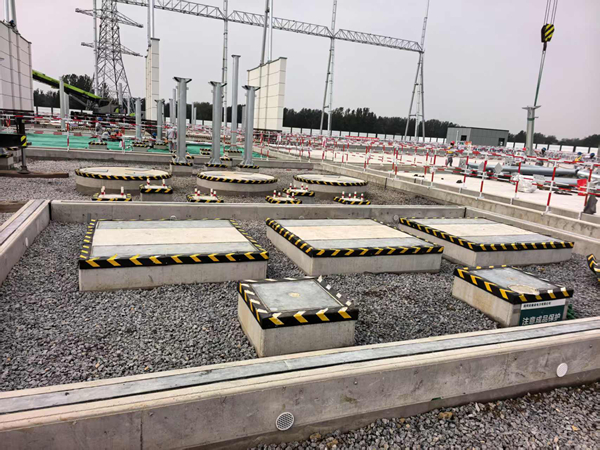

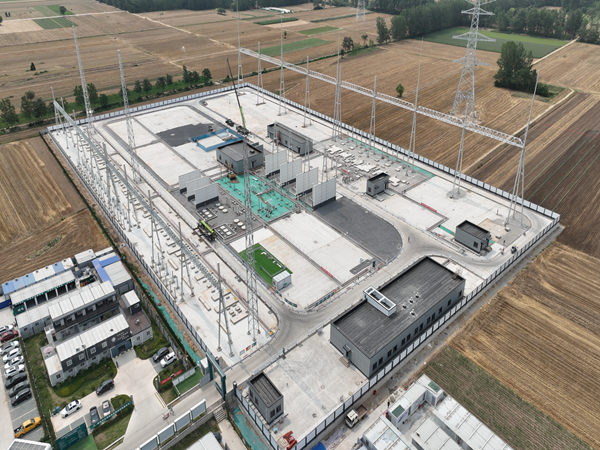

        2025年春节后,在业主、监理、总包单位的项目管理下,在我公司领导的支持下,谯城变电站结合现场实际情况倒排工期,挂图作战,采用因地制宜的思路,永临结合的方案,“样板引路,流水赶工”的措施,全面为标准化交安努力推进。因地制宜,结合现场扩建区域的场地,自下而上先行施工,直至提前完成硬化场地,以确保安全文明与进度同步施工;永临结合,多措并举,现场安全文明的布置,包含样板区,脚手架硬化,材料堆场等硬化一步到位,既满足了文明施工要点,又进一步推进了无尘化施工的进展;“样板引路,流水赶工”,如GIS基础、现浇电缆沟工艺、防火墙等,先施工样板,在各项技术达到后,合理分析基础、下水、接地、电缆沟、埋件埋管、场地平整硬化等交叉影响,全面进行流水赶工作业。春节开工至5月底,谯城变共完成了7座建筑物室内外土建工作、500kVGIS基础支墩、200kVGIS基础支墩及设备支架、全站7座防火墙、2座站用变基础及油坑、35千伏区域电容电抗等100基基础、全站1300米电缆沟、剩余接地与排水、全站24000㎡场平硬化等工作,实现了全站全面移交电气设备安装的任务。

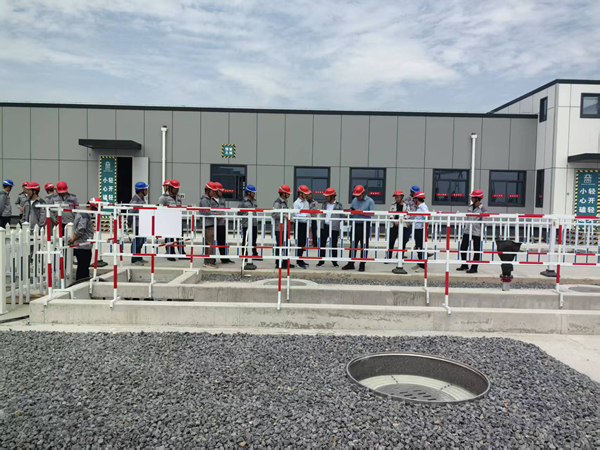

        在2025年6月5日,安徽送变电工程有限公司建筑(消防)分公司针对谯城变标准化转序,组织进行了标准化(整体)转序现场观摩,就标准化转序的工作事宜进行了深入交流,从了解标准化转序到提升项目标准化管理,提出了多处建设性意见。



        安徽亳州谯城500千伏变电站工程标准化转序活动圆满完成,全面实现了从土建到变电安装阶段性的转变,同时也创造了省内500千伏变电站标准化转序的首例。承前启后,继往开来,我们的土建工作从主导转为辅助,在后续的剩余工作中进一步加强排版策划、细节梳理、工艺管控,为交付优质的谯城变而继续前行。
